    眾志成城齊奮進,砥礪攻堅排萬難—林湖美地項目215地塊展示區施工紀實

    發布者:泰豐集團

    眾志成城齊奮進,砥礪攻堅排萬難

    林湖美地項目215地塊展示區施工紀實

    2021年5月1日,對于林湖美地項目部管理人員來說,是一個應該銘記的日子,經過欽州項目公司全體人員認真策劃、精心組織、努力拼搏,歷經近3個月的艱苦攻堅,215地塊展示區盛大開放,完美呈現。

      215地塊展示區總占地面積近3萬㎡,其中展示動線長度約1公里,包含別墅樣板房、室外園林景觀、展示動線、水系改造處理、沿河對岸綠化提升等工作。林湖美地項目作為迄今為止進駐欽州市內最大地產項目受到當?shù)卣笆忻窀叨汝P(guān)注,展示區是客戶了解項目品質,打造品牌口碑的關鍵窗口。


    開工伊始,集團工運中心、品質小組及項目團隊便擔負著工期緊、任務重的挑戰及保節點、保目標的重任,在現場管理人員缺編不足、施工單位施工能效低、展示區域范圍廣、工期壓力大及品質要求高的情況下,未有抱怨,而是團結一致,迎難而上。通過項目公司強化目標明確導向,科學策劃精準分析,統籌協調協同推進,在諸多困難與挑戰的前提下開啟展示區開放攻堅戰。

    戰略規劃綱舉目張,子項規劃步步為營。


    統一思想

    面對征拆工作受阻、室外綜合管網復雜、沿河棧道水景平臺施工難度大、高挖高填方施工、別墅樣板房內外裝材料品種多且施工復雜等重重困難。工運中心同項目執行董事胡宏業、項目總經理郭亮一起反復研究,倒排工期計劃,并對各工序的時間進行分解,編制了每道工序計劃完成時間。

    計劃排定,項目公司組織召開了全體動員大會,擺明現狀,統一認識,轉變觀念,統一思想。“當時統一大家思想真費了一番周折”郭亮總?cè)缡钦f。為了提高團隊信心,打消顧慮,郭亮總展開了和各施工單位負責人的“攻心戰”。多番與各施工單位負責人溝通協調,擺事實、談計劃、提要求、給甜頭,在多個回合的“較量”后,各施工單位終于統一思想,決定和項目部一起奮戰到底!


    迎難而上

      由于展示動線長度1公里,經過當?shù)卮迕窳值兀婕胺秶鷱V,砍苗征地工作一度受阻,嚴重影響后續施工。項目開發部及工程部團隊迅速聯合當?shù)卣嚓P(guān)部門,約談林地業主,參與討論并收集反饋意見,完善補償方案,快速推進征拆工作,為后續施工贏取寶貴時間。


    分秒必爭

    前有場地移交受困,后有春節停工、梅雨季節等問題造成實際可用工期大大縮短,展示區入口平臺及擋墻施工工期尤為緊張,項目建設歷程注定艱辛。為確保后續關鍵節點不受影響,項目工程部嚴控工期,精密排序,協調成本中心提前確定施工單位,進場后及時優化施工方案,精化班組人員,加班加點加人,同時做好材料進場計劃,保證材料按現場需求提早到場,全力保障人力物力飽和狀態。

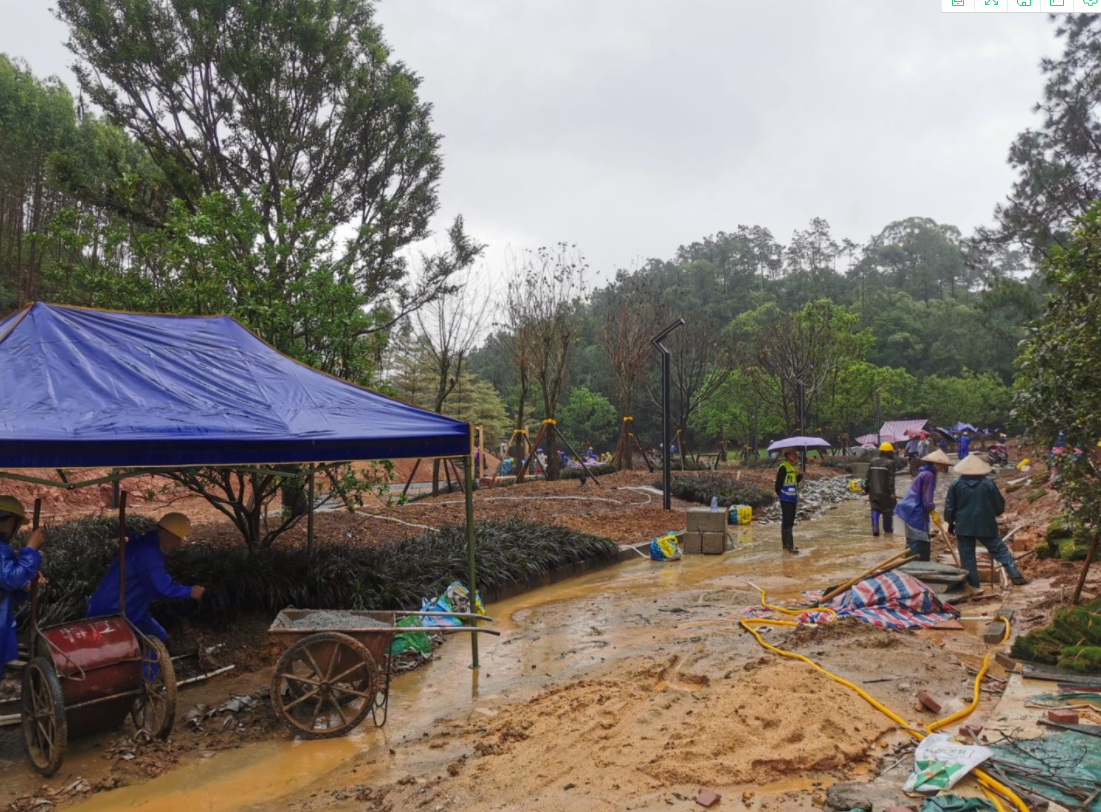

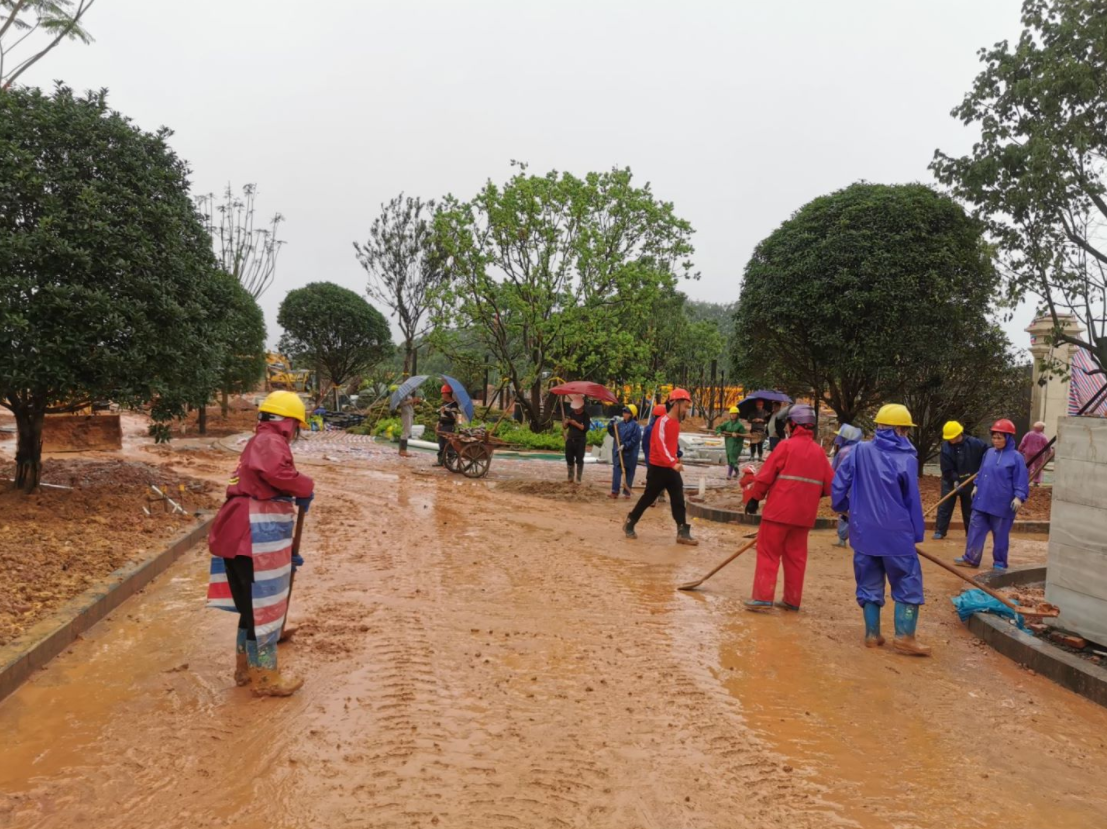

    梅雨季節為了不影響施工進度,現場項目工程部團隊和施工單位工人并肩冒雨搶工,根據天氣變化及時做好工序調整與安排,并采購大批雨衣雨鞋、解暑藥品、宵夜糖水等物資,實時關注現場所有作業人員健康,提醒大家注意身體疲勞和休息。冒雨作業吃苦是肯定的,一天下來,衣服都沒干過。但在這里干活,泰豐項目部不把我們當外人,生活上對我們也很關懷,我們有信心按期完成任務。”園建單位華美綠的負責人鄺移民發自肺腑地說。



    見縫插針

    工程分項多,工序繁多,工程量大,工作面廣,現場管理難度大。項目工程部首先確保人、機、料滿足現場實際需求,合理安排施工順序,對室外綜合管網復雜的情況,采取分段移交工作面,工序穿插,交叉作業,關鍵工序兩班倒等綜合措施,確保場地移交及施工推進。

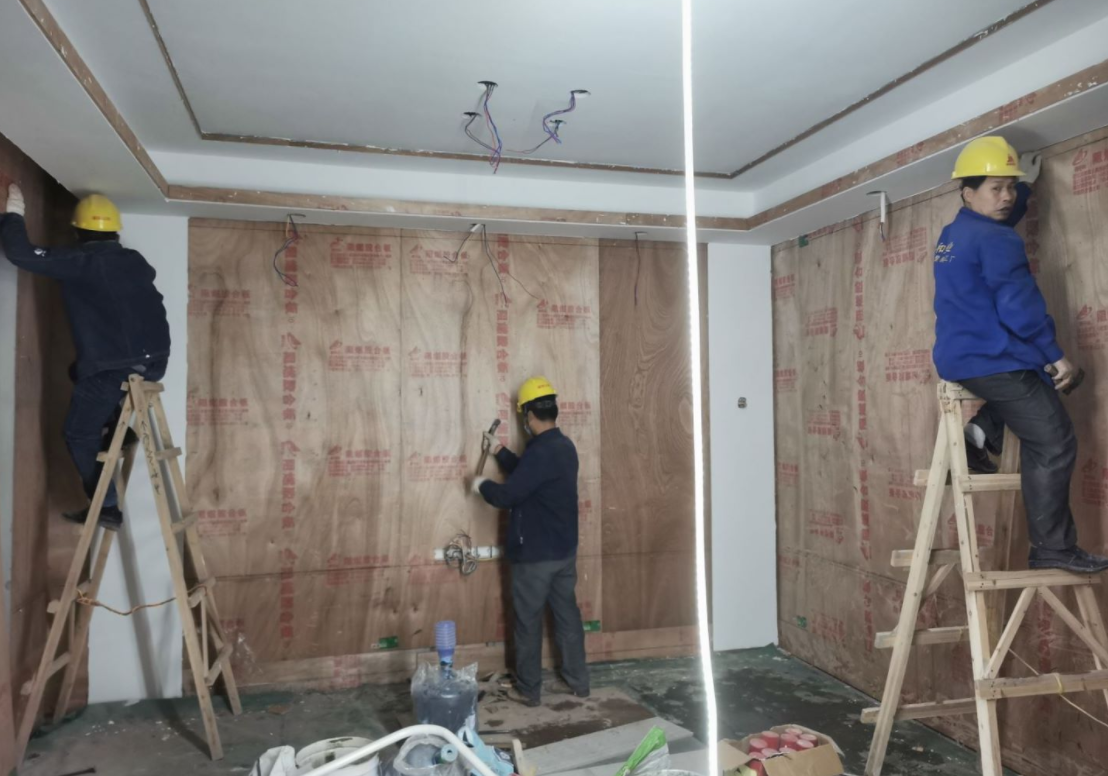

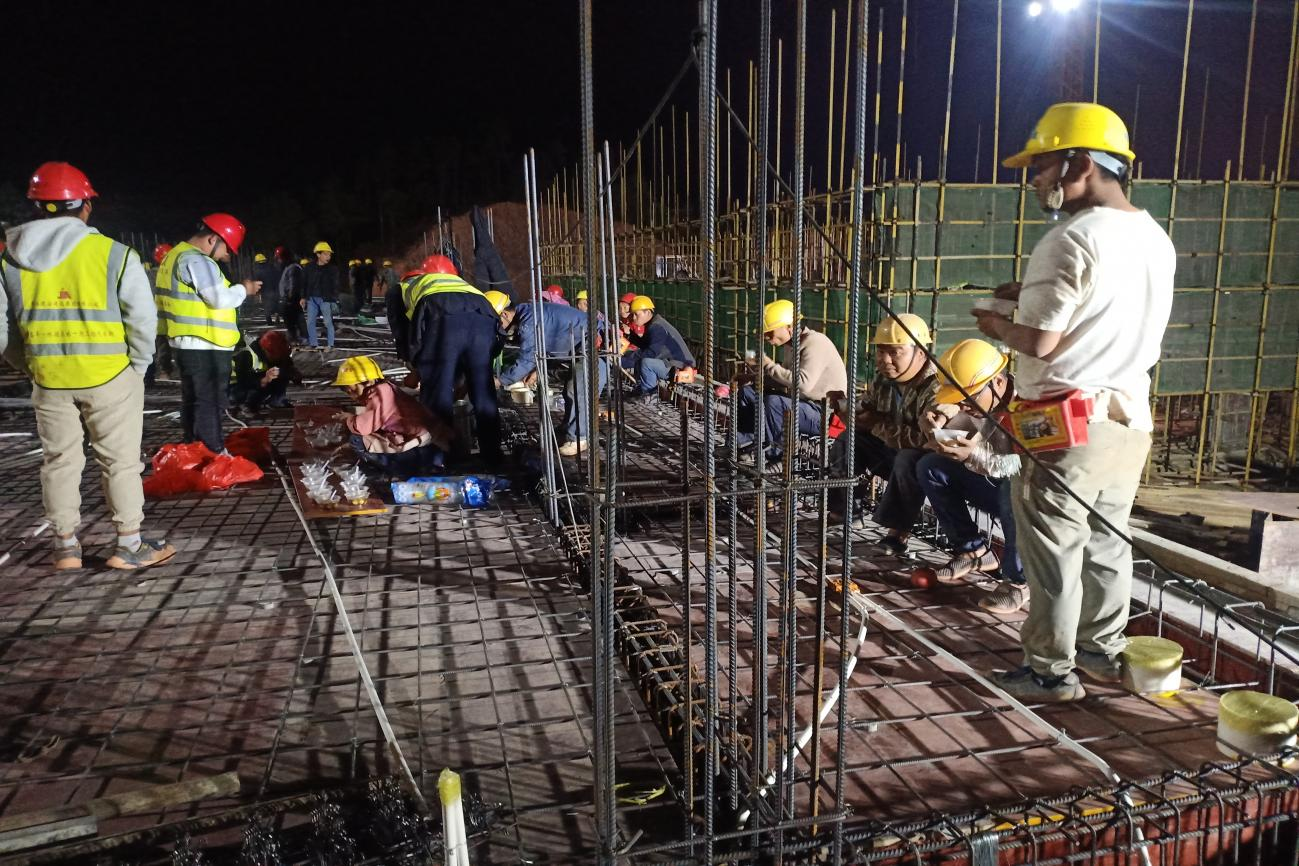

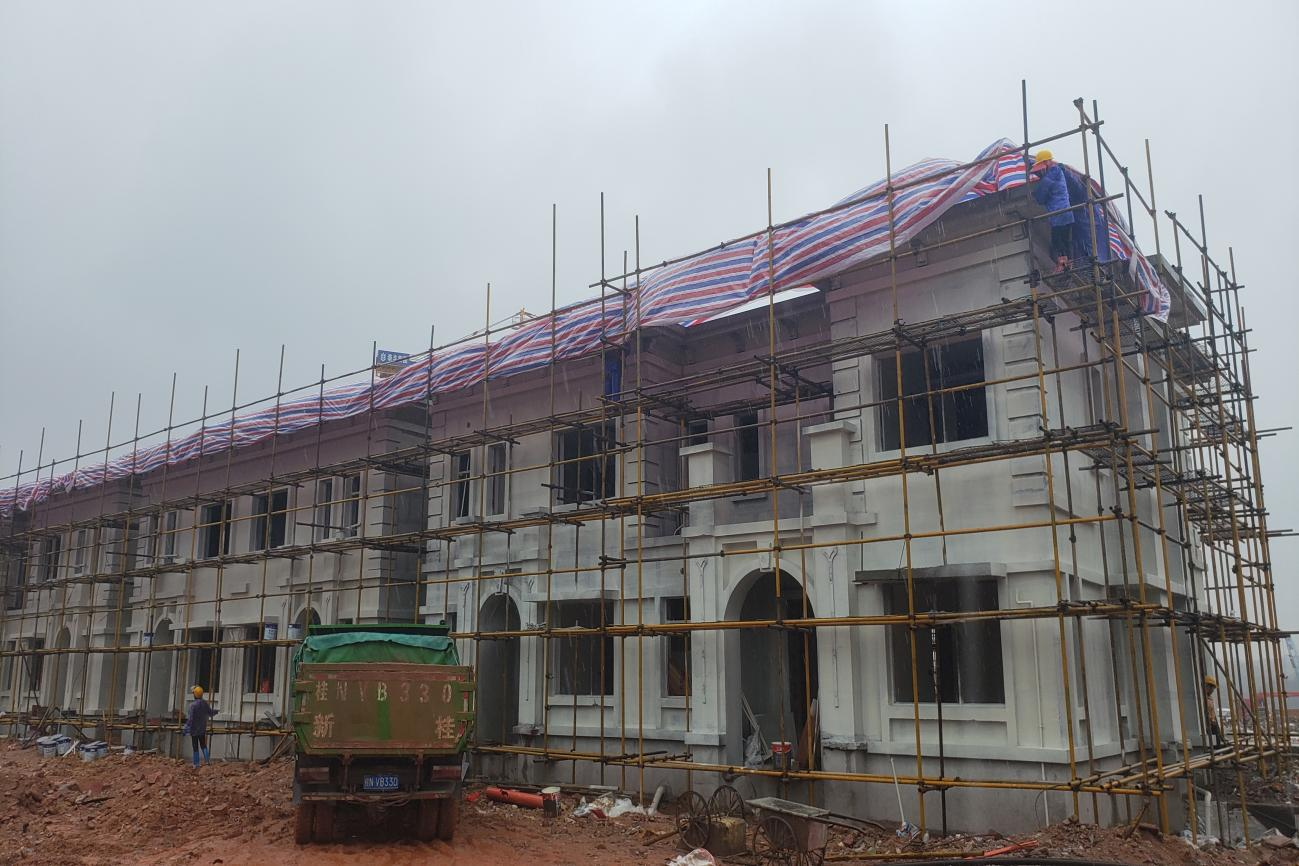

    樣板房主體結構施工作為關鍵工作,受前期強夯、拆遷征地等影響,工期被嚴重壓縮。為后續給景觀施工贏得寶貴時間,工程部積極與總包交底約談,針對總包管理團隊經驗不足執行效率低的情況,幫助總包梳理思路明確節點目標,鋪排施工計劃,落實施工組織方案。春節前夕精心策劃,正月初六迅速復工,日夜施工搶主體,14天結構封頂,封頂后7天砌筑完成,封頂后14天抹灰完成,封頂后8天硬裝開始穿插施工。


    堅守匠心

      打造品牌口碑,產品品質是最直接的檢驗標準。無論工期節點如何緊湊,質量標準不能降,從工藝工序、材料管控、成品保護等過程層層把關,做到工藝工序合法合規,按圖施工,標注上墻,工運中心及品質小組專人駐場蹲點指導。材料樣板檢驗跟蹤,不合格材料不進場。所有工序成品驗收合格再隱蔽保護,定期檢查維護,嚴格把控工程質量。


    眾志成城齊奮進,砥礪攻堅排萬難。工運中心、品質小組及項目團隊披荊斬棘,克服了征拆阻力、陰雨天氣、工序繁重、工期壓縮等重重阻礙,嚴格把控工程進度及施工質量,通過策劃先行、動態管控,材料管控等管理行為,將一系列應對措施落實到位,做到及時糾偏,利用短短3個月的時間順利完成215地塊展示區多個關鍵節點及展示區開放目標。

    “細節決定成敗”把每一個細小的環節都當作決定性因素去對待將從一而終的匠心貫穿于整個工程建設中,更體現了泰豐人迎難而上、分秒必爭、沖刺目標的積極態度和決心。


    国产成人久久精品77777综合| 国产午夜精品理论片久久| 少妇人妻88久久中文字幕| 深夜久久AAAAA级毛片免费看| 久久久久无码精品国产| 久久久中文字幕日本| 国产精品久久久久久久app | 久久国产视频精品| 国产91精品久久久久999| 国产精品视频久久| 久久久本网站受美利坚法律保护 | 日韩精品国产自在久久现线拍 | 久久综合精品不卡一区二区| 国产成人无码精品久久久免费 | 久久中文字幕网站篠田优| 久久一区二区三区免费| 国产精品久久久久久福利| 97久久久精品综合88久久| 999国产精品999久久久久久| 久久精品国产亚洲av成人| 中文国产成人精品久久水| 国产福利电影一区二区三区,免费久久久久久久精 | 久久国产劲爆AV内射—百度| 久久久久久久久亚洲| 国产Av激情久久无码天堂| 国内高清久久久久久| 久久久久国产一区二区| 一级做a爰片久久毛片一| 精品乱码久久久久久中文字幕 | 久久精品国产精品亚洲人人| 青青草原综合久久大伊人导航| 亚洲一久久久久久久久| 久久综合九色综合97伊人麻豆| 久久亚洲私人国产精品vA| 亚洲国产成人久久综合碰碰动漫3d | 久久久久免费看黄A片APP| 国产69精品久久久久APP下载| 2022麻豆福利午夜久久| 久久天天躁狠狠躁夜夜2020一| 久久久国产乱子伦精品作者| 久久久一本精品99久久精品88|
